附着式脚手架(爬架)安装施工必须做好的16个要点

作者:


集成式附着升降脚手架在建筑物底部完成组装,随楼层高度的增加而不断提升,这样一来,不用反复安装、拆除,大大提高施工效率,管理维护更轻松。并且采用全自动同步控制系统,能够实时显示升降状态,属自动采集各提升机位的荷载值,有效避免超载或失载过大而造成的安全隐患。

  集成式附着升降脚手架在建筑物底部完成组装,随楼层高度的增加而不断提升,这样一来,不用反复安装、拆除,大大提高施工效率,管理维护更轻松。并且采用全自动同步控制系统,能够实时显示升降状态,属自动采集各提升机位的荷载值,有效避免超载或失载过大而造成的安全隐患。

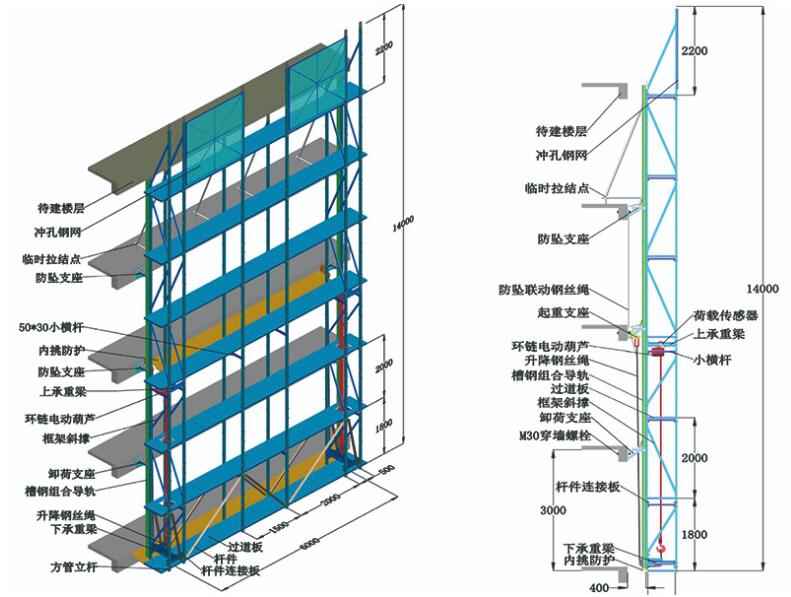

  集成式附着升降脚手架不像传统脚手架那么简单,它本身是一个系统,系统内集成了多种的部件和设备,每一个部分都起到了非常重要的作用,正是环环相扣的作用。

  集成式附着升降脚手架爬升全过程中要随时随地检查,如果有碰撞等状况,应暂停爬升,待问题解决后再继续爬升。严禁用吊车或是塔吊直接吊没有撬松脱的模板,吊运大型总体模板时必须拴结牢固。爬架爬升时,下面应设警示区,设明显标志,避免工作人员进入。





  附着式脚手架(爬架)安装施工必须做好的16个要点,一定要懂得!

  1、防坠落装置与提升设备分别独立固定在建筑结构上

  2、每个楼层设置一道附墙支座。

  3、防坠落装置应设置在竖向主框架处并与结构附着。

  4、防倾、导向装置应设置在支座上。

  5、使用工况下,Z下和Z上防倾装置之间距离不小于2.8m或架体高度1/4.

  6、安装同步控制系统,并且技术性能应符合JGJ202-2010中的要求。

  例如:限制荷载自控系统:1)超过设计值15%,应声光自动报警,显示报警机位。2)超过设计值30%,应使该升降设备自动停机。3)性能应可靠、稳定,控制精密度在5%以内。

  7、架体高度不大于5倍层高,架体全高与支撑跨度的乘积不大于110㎡。

  注解:支撑跨度是指相邻两个竖向主框架之间的距离。

  8、直线布置的架体支撑跨度不大于7m;折线或曲线布置的架体,相邻两个竖向主框架支撑点处的架体外侧距离不大于5.4m。

  违规案例:折线布置的架体,相邻两个竖向主框架支撑点处的架体外侧(画红色标线)距离大于了5.4m

  9、架体宽度不大于1.2m。

  10、架体的水平悬挑长度不大于2m或不大于跨度1/2。

  11、附墙支座应采用锚固螺栓与建筑物连接,受拉螺栓的螺母不应少于两个或采用弹簧垫圈加单螺母,螺杆外露螺母端部长度不少于3扣,且不得小于10mm。垫片尺寸应由设计确定,但不得小于100mm ×100mm ×10mm。

  12、混凝土强度应按设计要求确定,不得小于C10。

  13、脚手板满铺,并且铺设严密、牢固。

  14、作业层与建筑结构之间缝隙封闭严密。

  15、作业层内外侧设置护身栏杆,栏杆高度不低于1.2m,并且在外侧设置180mm高度的挡脚板。

  16、架体悬臂高度不应大于架体高度的2/5或大于6m。

  注解:悬臂长度是指Z上面一道附墙支座到架体Z顶部护身栏杆之间的距离。
